公立丹南病院 工事進捗状況(平成23年8月1日)
2011.8.1

躯体工事 5階部分コンクリート打設後の状況、6階部分型枠・鉄筋の組立状況

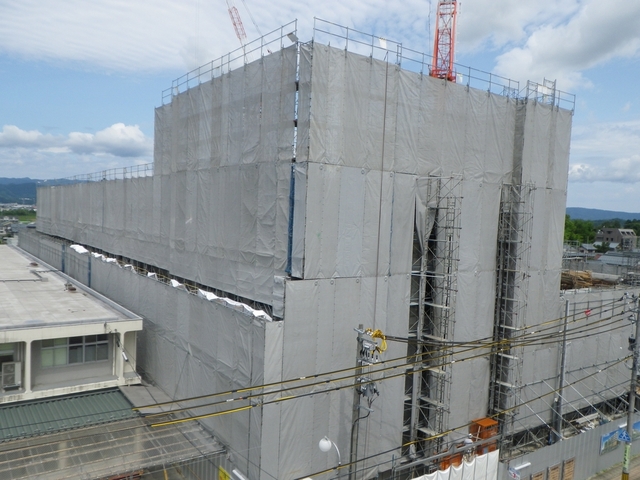

1階玄関ホール吹抜け エスカレーター据付完了の状況
現在、躯体工事は、5階の型枠・鉄筋工事をほぼ終了し、約半分の コンクリート打設を完了、並行して6階部分の型枠・鉄筋の組立工事を行っています。
また、躯体工事が完了した1階から3階部分で、内・外装・設備工事を進めています。
今後も新病院の建設状況を、定期的に写真等でお知らせいたします。
また、躯体工事が完了した1階から3階部分で、内・外装・設備工事を進めています。
今後も新病院の建設状況を、定期的に写真等でお知らせいたします。
公立丹南病院 工事進捗状況(平成23年7月20日)
2011.7.20

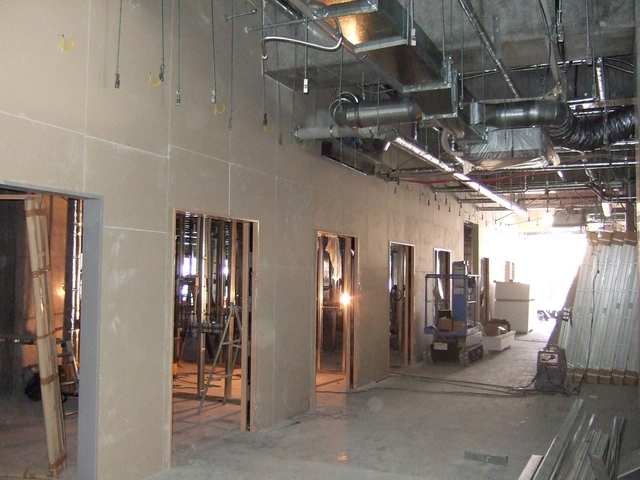

1階外来診察ゾーン 待合と診察室間の内装間仕切ボード、待合天井内の設備機器・配管の状況

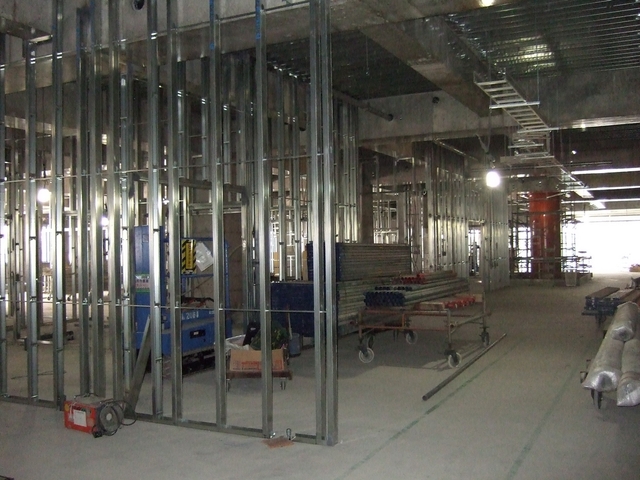

2階透析ゾーン 軽量鉄骨下地間仕切壁の施工状況
現在、躯体工事は、5階、6階部分で型枠・鉄筋の組立作業を行い、順次コンクリートを打設しています。3階では型枠解体作業を行っています。
また、躯体工事が完了した1階から2階部分では、急ピッチで内装・設備工事を進めています。
今後も新病院の建設状況を、定期的に写真等でお知らせいたします。
また、躯体工事が完了した1階から2階部分では、急ピッチで内装・設備工事を進めています。
今後も新病院の建設状況を、定期的に写真等でお知らせいたします。
公立丹南病院 工事進捗状況(平成23年6月下旬) 1/3
2011.6.30

南東方向から全景を撮影

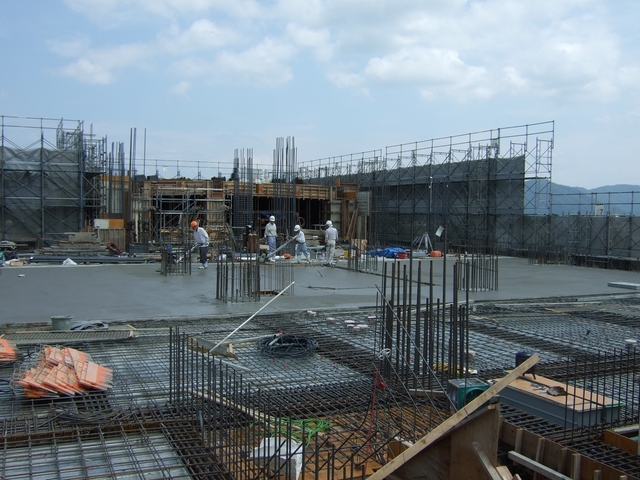

4階部分型枠・鉄筋の組立作業状況
平成24年5月のオープンを目指して、平成22年6月から新病院の建設が始まりました。
現在、躯体工事は、3階部分までのコンクリート工事を完了し、4階部分に取り掛かっており、鉄筋・型枠の組立作業を進め、順次コンクリート打設を行っています。また、1階部分では、内装工事、設備工事が進んでいます。
現在、躯体工事は、3階部分までのコンクリート工事を完了し、4階部分に取り掛かっており、鉄筋・型枠の組立作業を進め、順次コンクリート打設を行っています。また、1階部分では、内装工事、設備工事が進んでいます。
