公立丹南病院 工事進捗状況(平成23年10月7日)

2011.10.7

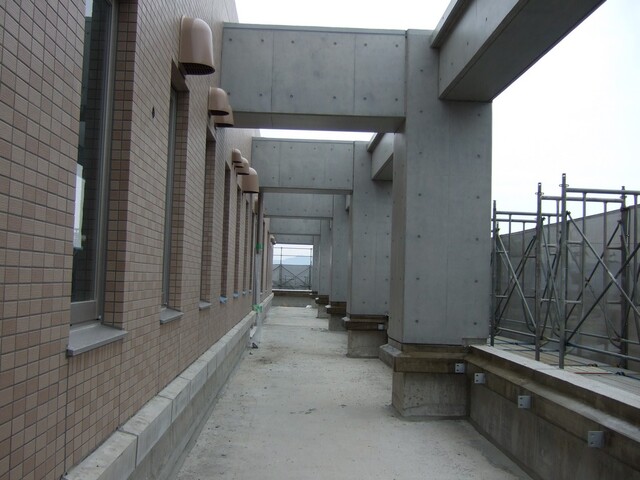

外装工事の状況。新病院棟北側の3階屋上から見た外壁吹付塗装の施工状況

公立丹南病院 工事進捗状況

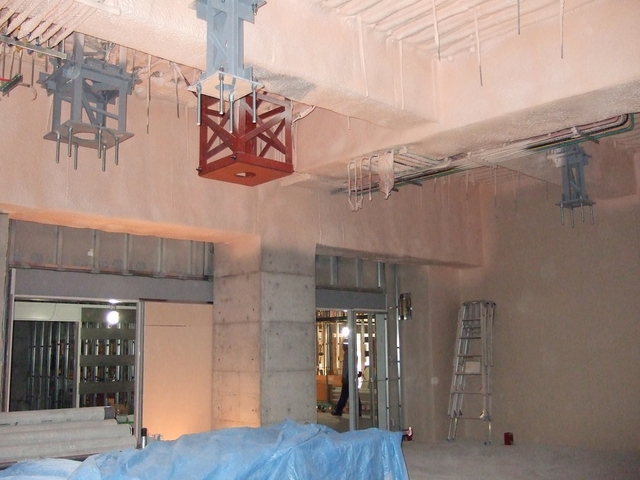

内装工事の状況。3階手術室壁内部の空調ダクト等の施工状況

 地上7階建の新病院の躯体工事は、完了し、内装工事、外装工事、設備工事を急ピッチで進めています。内装工事は、1階から5階で、壁の間仕切区画工事や天井下地工事を行っているところで、壁および天井内の各種設備配管、配線、機器等の取付けを完了した1階部分から、ボード張り・クロス張りなどの内装仕上げを行っています。外装工事は、6階のサッシュ取付け、2.3階のバルコニー、庇の防水工事を行っています。

 今後も新病院の建設状況を、定期的に写真等でお知らせいたします。

公立丹南病院 工事進捗状況(平成23年9月26日)

2011.9.26

外装工事の状況。2階北側バルコニー部分の外壁タイル張り施工状況

公立丹南病院 工事進捗状況

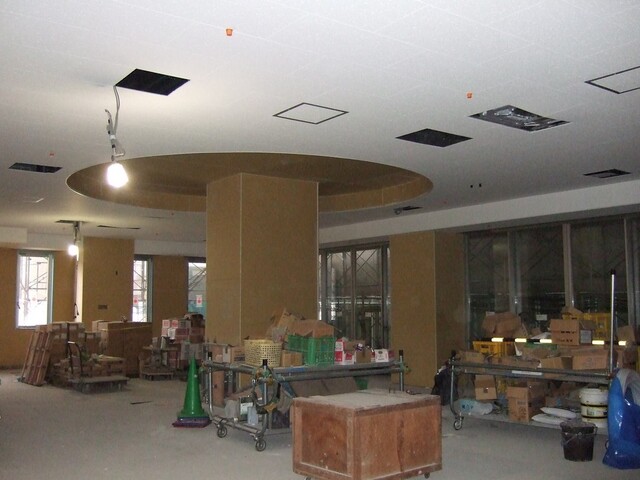

内装工事の状況。1階リハビリ室の壁・天井ボード張り施工状況

 地上7階建になる新病院の躯体工事は、最上階の7階部分の鉄筋・型枠組立をほぼ終え、月末にはコンクリート打設の予定です。内装工事は、1階から5階で、壁の間仕切区画工事や天井下地工事を行っており、壁および天井内の各種設備配管、配線、機器等の取付けを完了したところから、ボード張り・クロス張りなどの仕上げを行っています。外装工事は、1階から5階までのサッシュ取付け、1階から4階までの外壁タイル張り・吹付塗装がほぼ完了しています。

 今後も新病院の建設状況を、定期的に写真等でお知らせいたします。

公立丹南病院 工事進捗状況(平成23年9月16日)

2011.9.16

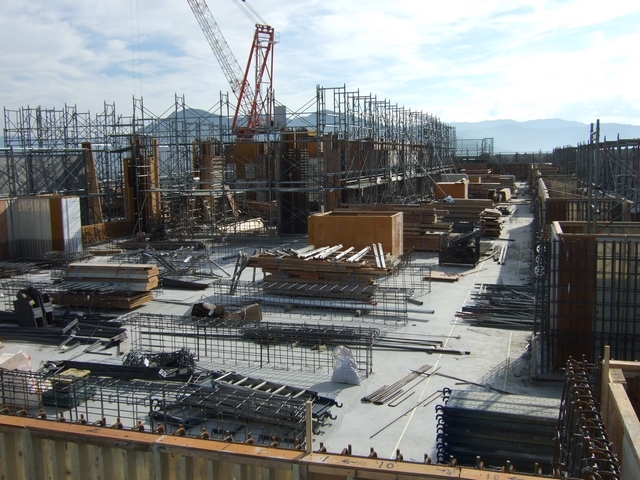

躯体工事の状況。7階部分の型枠・鉄筋組立工事の施工状況

公立丹南病院 工事進捗状況

内装工事、設備工事の状況。3階手術室の天井内断熱吹付、手術用無影灯の固定金具の施工状況

 地上7階建になる新病院の躯体工事は、最上階の7階部分を残すのみとなりました。現在、型枠・鉄筋組立工事を進めており、9月下旬には、躯体のコンクリート打設をすべて終える予定です。
 また、躯体工事が完了した1階から5階部分で、内・外装・設備工事を進めています。

 今後も新病院の建設状況を、定期的に写真等でお知らせいたします。
